微晶保温石一体化保温装饰系统

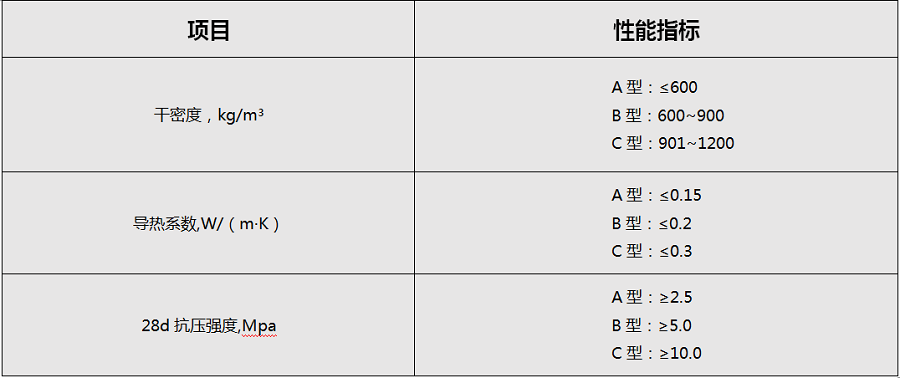

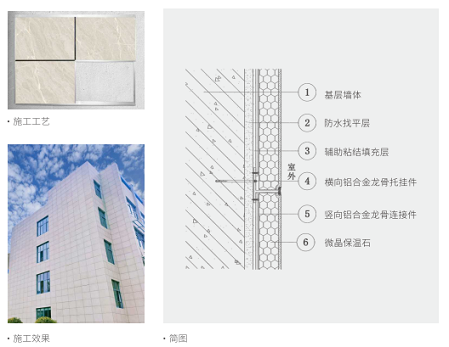

• 主要性能

• 铝合金龙骨托挂装配式安装工艺
01 基层处理
02 放基准线
03 安装第一根横向铝合金托挂件
04 安装第一根竖向铝合金连接件
05 安装微晶保温石
06 安装第二根竖向铝合金连接件
07 安装第二根横向铝合金托挂件
08 拼缝处理,注硅酮耐候密封胶

01• 基层处理
- 基层墙体的外侧应有水泥砂浆找平层,找平层的垂直度和平整度应符合现行国家标准《建筑装饰装修工程质量验收规范》GB/50210的规定。
02• 放基准线
- A、应根据建筑立面设计和保温要求从电井里按标准层层高引至每三层做标准控制点,用水平仪把点引至外墙外表面做水平控制点;
B、在墙面弹出垂直控制线、水平控制线;
C、每个立面的一个转角位置放出垂直线,安装钢筋做固定点。
03• 安装第一根横向铝合金托挂件
- A、将横向铝合金托挂件置于水平基准线位置,用电锤沿着横向铝合金托挂件孔洞位置往基层墙体钻入孔洞;
B、用棉线或者胶丝线将两边的垂直控制线连接起来,控制横向铝合金托挂件的进出位达到一致;
C、横向铝合金托挂件上的孔洞与基层墙体上的开孔位置对齐,安装锚固件固定横向铝合金托挂件;
D、横向铝合金托挂件与基层墙体间应用垫片找平,采用环氧粘结剂填充并加固横向铝合金托挂件与墙体连接位置的缝隙,并采用无机填缝材料填充横向铝合金托挂件与基层墙体之间的缝隙。
04• 安装第一根竖向铝合金连接件
- 根据竖向基准线用自攻螺丝安装第一根竖向铝合金连接件。
05• 安装微晶保温石
- 先将已安装好的横向铝合金托挂件和竖向铝合金连接件槽口部位注入硅酮耐候密封胶,再将微晶保温石侧边槽口对准横向铝合金托挂件槽口进行卡托并推进竖向铝合金连接件槽口中,由此微晶保温石水平垂直槽口与横向铝合金托挂件和竖向铝合金连接件槽口牢牢卡住。
06• 安装第二根竖向铝合金连接件
- 将竖向铝合金连接件槽口与第一块微晶保温石侧面槽口连接固定(依序按照步骤四至步骤五方法安装整排微晶保温石)。
07• 安装第二根横向铝合金托挂件
- 将横向铝合金托挂件槽口对准第一排微晶保温石上边槽口进行卡扣安装,再用自攻螺丝将横向铝合金托挂件与竖向铝合金连接件连接处固定(依序按照步骤二至步骤五方法安装完成整面微晶保温石墙体)。
08• 拼缝处理,注硅酮耐候密封胶
- A、先将微晶保温石板面及微晶保温石槽口清理干净,在槽口位置刷一层专用快干界面剂,彻底干燥后沿板边贴上美纹纸;
B、用硅酮耐候密封胶枪在分格缝内均匀注入适量的硅酮耐候密封胶,再用平刮刀刮平硅酮耐候密封胶;
C、施胶完毕后将美纹纸撕掉即可。
• 构造做法

改性玻化微珠复合板粘锚托外墙外保温装饰系统

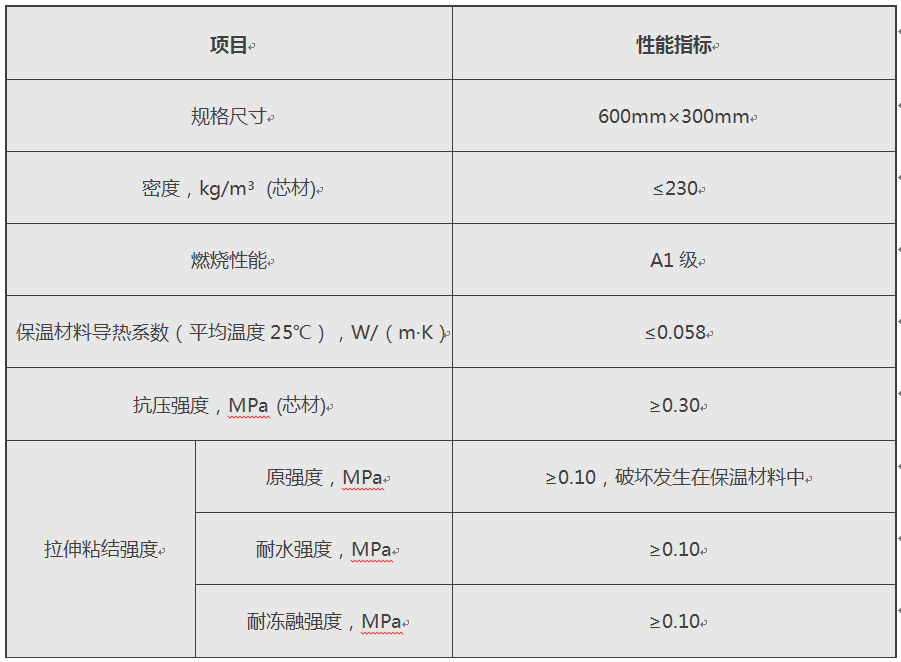

• 主要性能

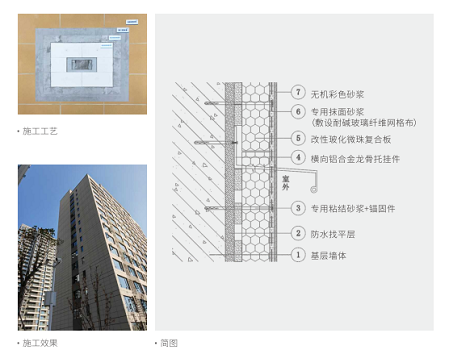

• 施工工艺
01 基层处理
02 放基准线
03 刮涂粘结砂浆
04 粘贴改性玻化微珠复合板
05 安装锚固件(保温钉)
06 抹抹面砂浆

01• 基层处理
- 基层墙体的外侧应有水泥砂浆找平层,找平层的垂直度和平整度应符合现行国家标准《建筑装饰装修工程质量验收规范》GB/50210的规定。
02• 放基准线
- 根据建筑立面的设计和外墙外保温的技术要求,在墙面弹出外门窗水平、垂直控制线,在建筑外墙大角挂垂直基准线,每个楼层适当位置挂水平线,以控制墙面的垂直度和平整度。
03• 刮涂粘结砂浆
- 采用满粘法或点粘法,粘结砂浆应压实。
04• 粘贴改性玻化微珠复合板
- 1、已抹好粘结砂浆的改性玻化微珠复合板自下而上铺贴,改性玻化微珠复合板长边沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,局部最小错缝不小于100mm,相邻板材之间靠紧对齐,板缝间距不大于2mm,在墙角处两侧改性玻化微珠复合板应错茬搭接,并保证墙角垂直度。
- 2、均匀施加压力并用橡皮锤轻轻敲打并揉搓,保证粘结砂浆与改性玻化微珠复合板背面、基层墙体表面充分接触。
05• 安装锚固件(保温钉)
- 先在基层墙体上钻入深度不小于50mm的孔,将锚固件(保温钉)膨胀管套打入墙体孔内,保证顶部圆盘与改性玻化微珠复合板齐平,再用手电钻将钢钉钻入膨胀管套内,圆盘陷入复合板表面1mm,有效锚固深度不小于30mm。
06• 抹抹面砂浆
- 涂抹抹面砂浆后,抹面层中应内置耐碱玻璃纤维网格布,饰面层材料宜为涂料或饰面砂浆。
• 构造做法

改性玻化微珠轻质砂浆楼板保温隔音找平系统

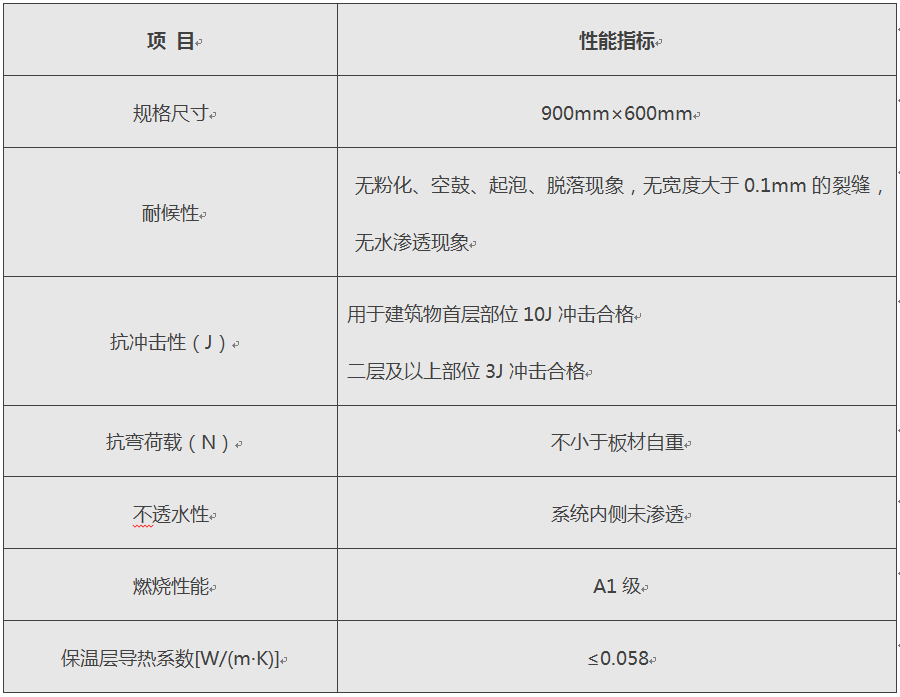

• 主要性能

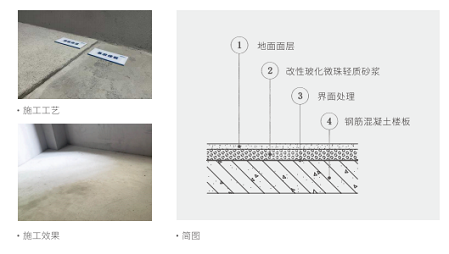

• 施工工艺
01 楼板基层处理
02 地面测量放线
03 界面处理
04 施工改性玻化微珠找平砂浆楼板系统
05 验收

01• 楼板基层处理
- 1、楼板地面用刨地机把楼板上的砼表面层浮浆刨干净。
- 2、清理楼板上残留的浮灰、脱模剂油污等杂物。窗台挑檐按照2%用水泥砂浆找坡,楼板上各种洞口填塞密实。
02• 地面测量放线
- 吊垂直、套方:分别在门口角、垛、墙面等处吊水平、套方弹控制线,拉垂直、水平通线,套方作口,在建筑物门框边用经纬仪打垂直线找直。
03• 界面处理
- 1、施工时用手持式电动搅拌机搅拌,拌制的界面砂浆(重量比为 水:砂浆=1:3,边加水边搅拌,搅拌时间不少于5分钟,搅拌必须充分、均匀,稠度适中,并有一定黏度。
- 2、界面砂浆调制完毕后,须静置5分钟,使用前再次进行搅拌,拌制好的界面砂浆应在1小时内用完。
- 3、将已调制好的界面砂浆均匀涂至需要进行施工的楼板上。
04• 施工改性玻化微珠找平砂浆楼板系统
- 采用专用机械进行施工,将改性玻化微珠找平砂浆楼板系统材料均匀铺设至界面砂浆界面层上,材料相互融合一体成型。
05• 验收
- 进行工程验收。
• 构造做法

改性玻化微珠轻质砂浆墙面抹灰找平系统
• 主要性能

• 构造做法
